深入推进“六大新行动”全面实施“八大行动” | 龙源复合光伏发电项目首批成功并网发电
2024-12-27 09:47:04          来源:桂阳县融媒体中心 | 编辑:方卉 |          浏览量:3398

新桂阳12月27日讯(记者 陈勇 曹诗灏)日前,位于我县樟市镇陈溪村的龙源复合光伏首批(10MW)成功并网发电,各设备状态、参数正常,运行平稳。该项目的储能电站采用感应滤波+储能技术方案,为国内首例,列入了国家发改委新型储能试点示范项目。

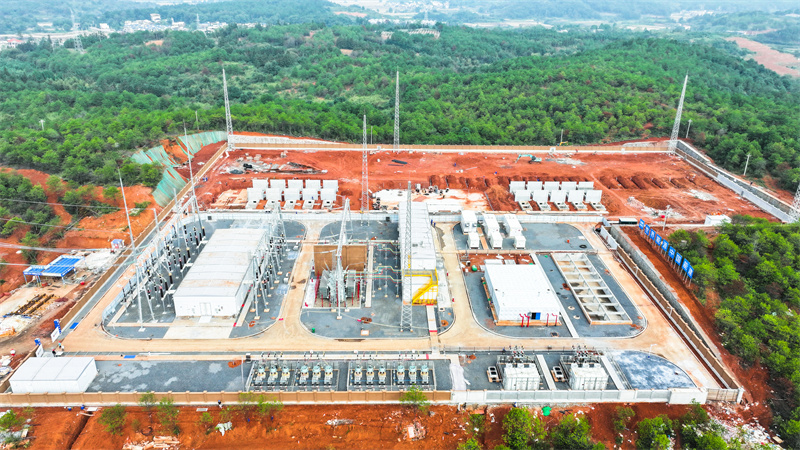

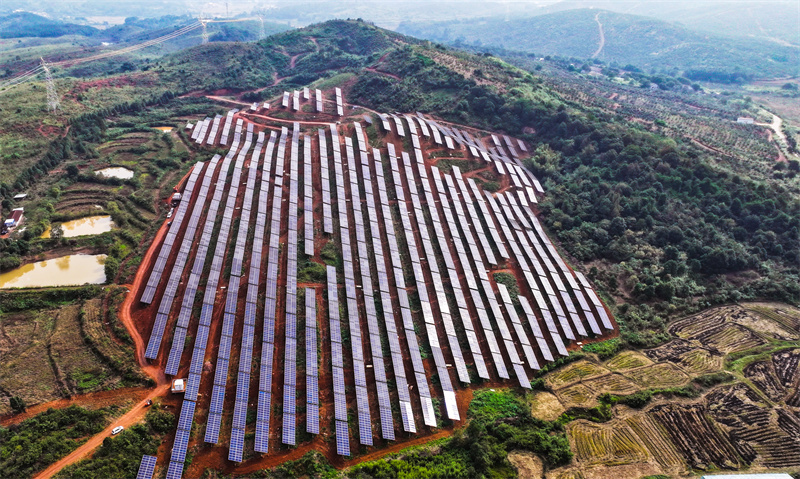

龙源复合光伏发电项目,总投资20亿元,总用地面积4880亩,新建一座220kV汇集站,配置2台205MVA升压变压器,光伏场区采用双面双玻光伏组件335946块,同时建设250兆瓦/500兆瓦时容量的储能电站。

樟市镇农经站站长何必介绍道,“这里以前是一片闲置的林地,经过前期高效规划、协调、施工,如今成了绿色能源聚集地,如同一个巨型的充电宝,为千家万户源源不断地提供绿色电能。”

该项目储能电站采用感应滤波+储能技术,为国内首例。根据国家能源局2023年12月27日下发的《国家能源局综合司关于公示新型储能试点示范项目的通知》,龙源湖南郴州桂阳储能电站项目已列入国家发改委新型储能试点示范项目。

“这个项目采用共享储能方式配置储能系统,并配备汇集站的功能,汇集陈溪村150MW(兆瓦)复合光伏发电项目。并网后预计平均每年输送绿电18.9万MWh(兆瓦时)每年可节约标准煤6.18 万吨,减少二氧化碳排放18 万吨。将为桂阳发展输入更多的绿色能源,进一步优化当地的能源结构,也有利于助力乡村振兴、节能减排。”湖南龙源新能源发展有限公司龙源桂阳储能电站项目有关负责人孟才华说。

该项目于今年5月底正式开工建设,项目部积极克服了外送线路施工协调难度大、厂内应用场景多、作业难度系数高等困难,加快进度,顺利推进。

“施工过程中克服了高温天气及雨季,项目部投入了大量的资源,采取多班24小时轮班施工,做到人停机不停,比同类型项目常规工期提前3个月完成。”中国能建湖南火电桂阳陈溪村复合光伏发电工程项目经理贺淑繁说。

目前,该项目经国家能源集团电力建设工程质量监督中心站、湖南省电力建设工程质量监督中心站检查验收,复合光伏首批(10MW)成功并网发电。

县重点办有关负责人王来俊表示,“该项目实现了‘当年建设,当年投产’,这也是我县大力开展重点项目建设‘奋战一百天,决胜全年度’的一项重要成果。”
